Ruim twee kilometer RVS goten en riolering, meerdere pompputten en anderhalf jaar gefaseerd meebouwen met de nieuwbouw.
Het project bij Bergia Frites in Roermond was er één van de lange adem. Na meerdere malen te zijn uitgesteld, ging de bouw van de omvangrijke uitbreiding in 2024 daadwerkelijk van start.

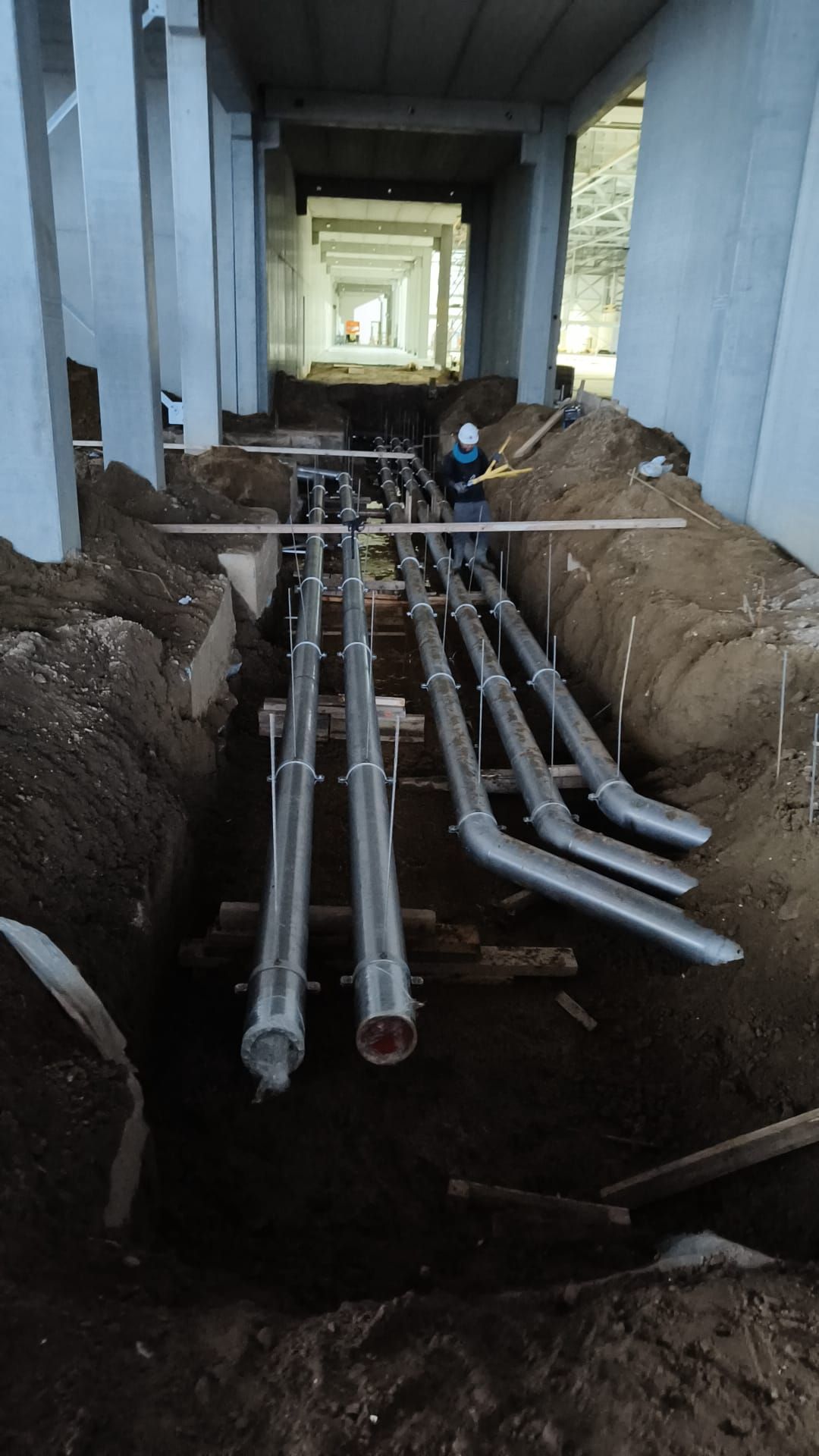

Sandstra RVS was als één van de eerste onderaannemers van Cordeel-Geelen op de bouwlocatie aanwezig. In de eerste bouwfase installeerden wij een gedeelte van de RVS procesriolering, een pompput en de eerste vloergoten voor de tankruimte.
Deze werkzaamheden moesten al in een vroeg stadium worden uitgevoerd, omdat de eerste tanks geplaatst moesten worden voordat het dak van het gebouw kon worden gesloten.
Aansluitend heeft Sandstra RVS gedurende circa anderhalf jaar gefaseerd de overige productieruimten voorzien van RVS procesriolering, vloergoten en diverse pompputten.
De vloergoten zijn robuust uitgevoerd en voorzien van kantelbare zwaar-verkeer plaatroosters. Hiermee zijn ze geschikt voor de hoge belastingen binnen de productieomgeving en tegelijkertijd goed toegankelijk voor inspectie en reiniging.

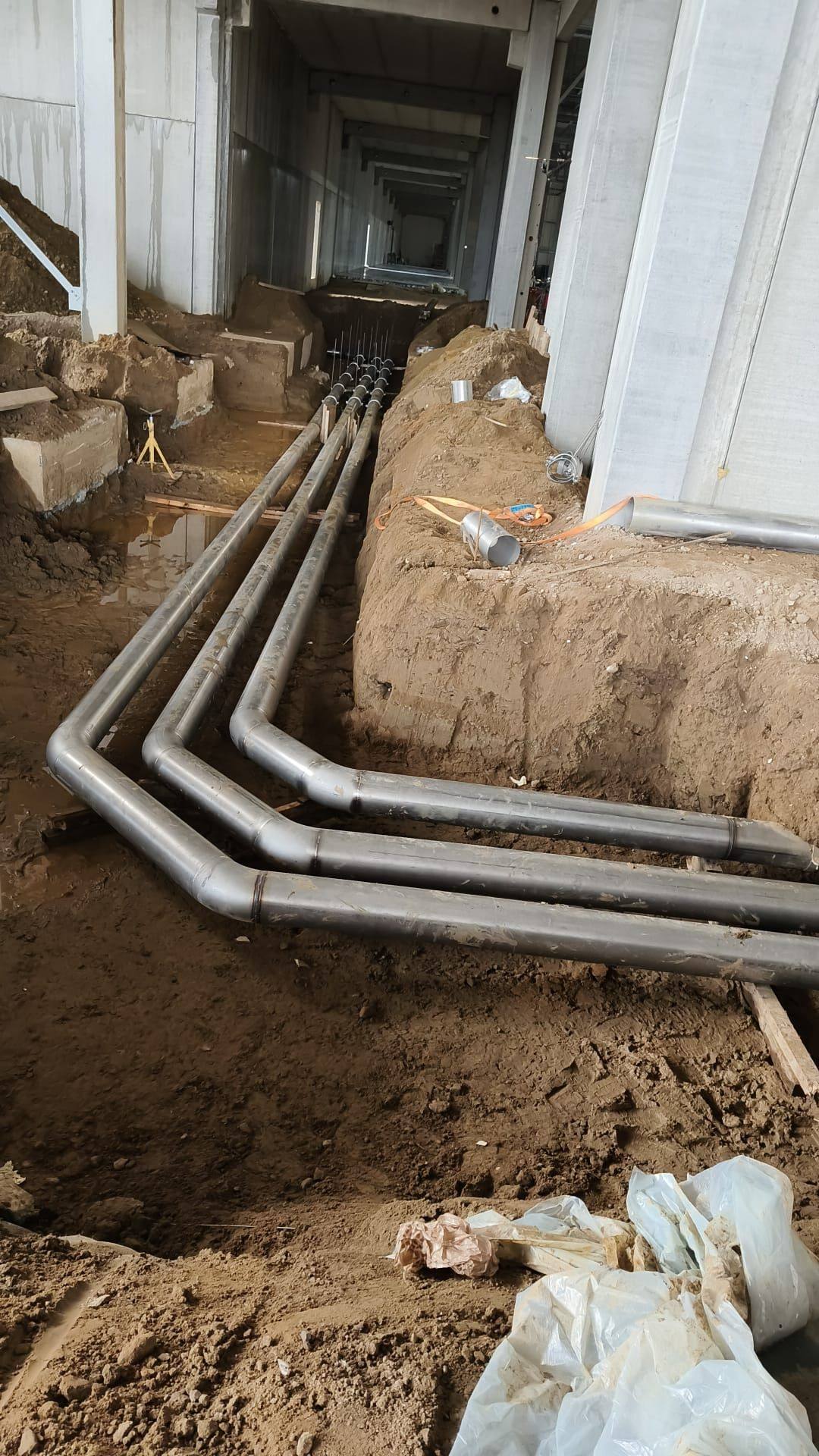

Een belangrijk onderdeel van het project was de aanleg van de volledig in RVS uitgevoerde procesriolering. Het hoofdriool, uitgevoerd met een diameter tot Ø219 mm, is vanaf de verste delen van de fabriek aangelegd richting de centrale verzamelput in het hart van het gebouw.
Het langste afzonderlijke tracé bedraagt circa 120 meter en overbrugt daarbij een verval van ongeveer 700 mm. Een nauwkeurige maatvoering en afstemming met de grondwerker waren hierbij essentieel. Niet alleen het afschot over het volledige traject moest kloppen, ook de uiteindelijke aansluitdiepte bij de pompput moest exact worden bereikt.

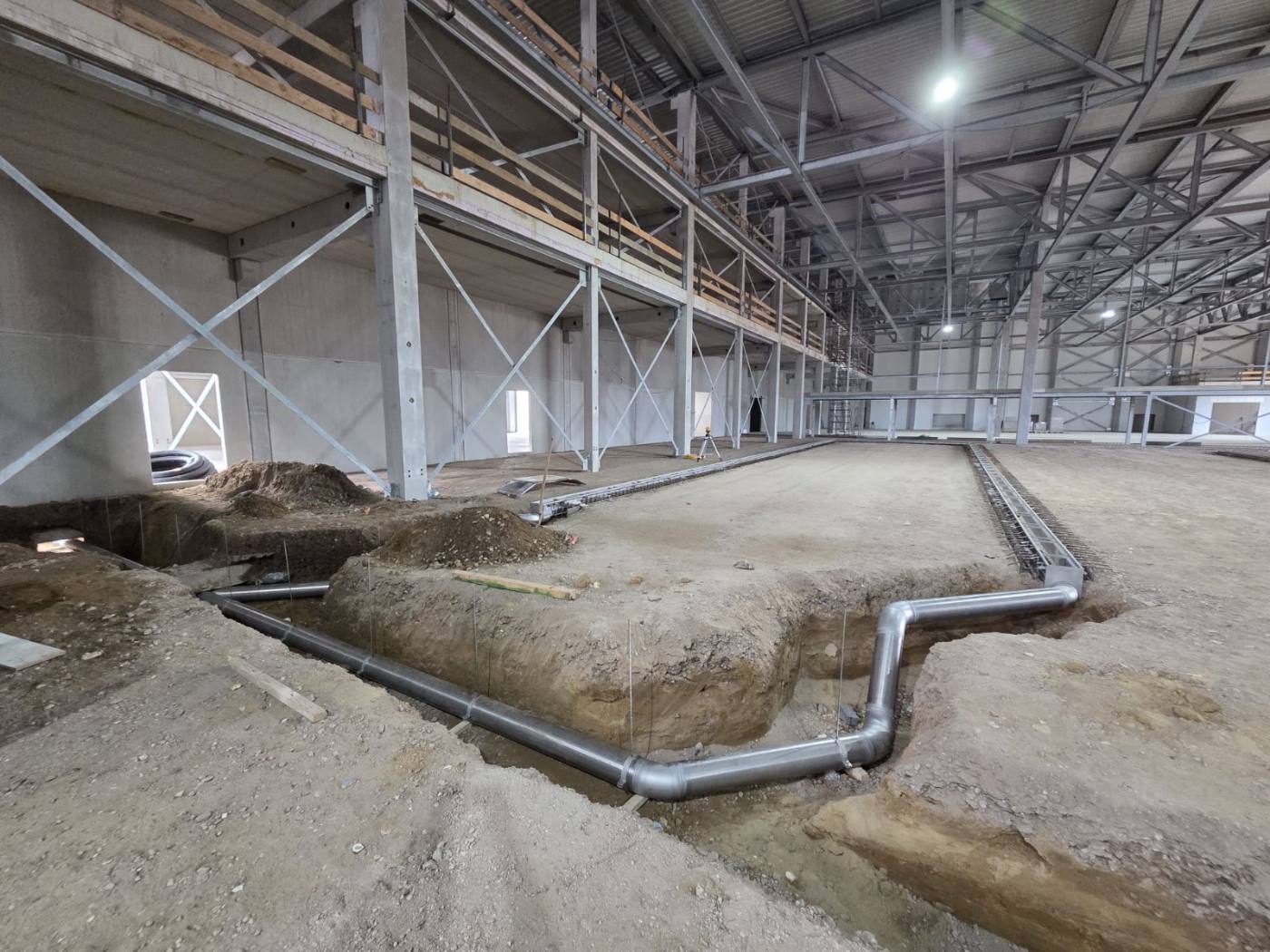

Door de omvang van het project en de gefaseerde bouw was een goed georganiseerde werkvolgorde noodzakelijk.
De grondwerker maakt de benodigde sleuven en sparingen voor de riolering.

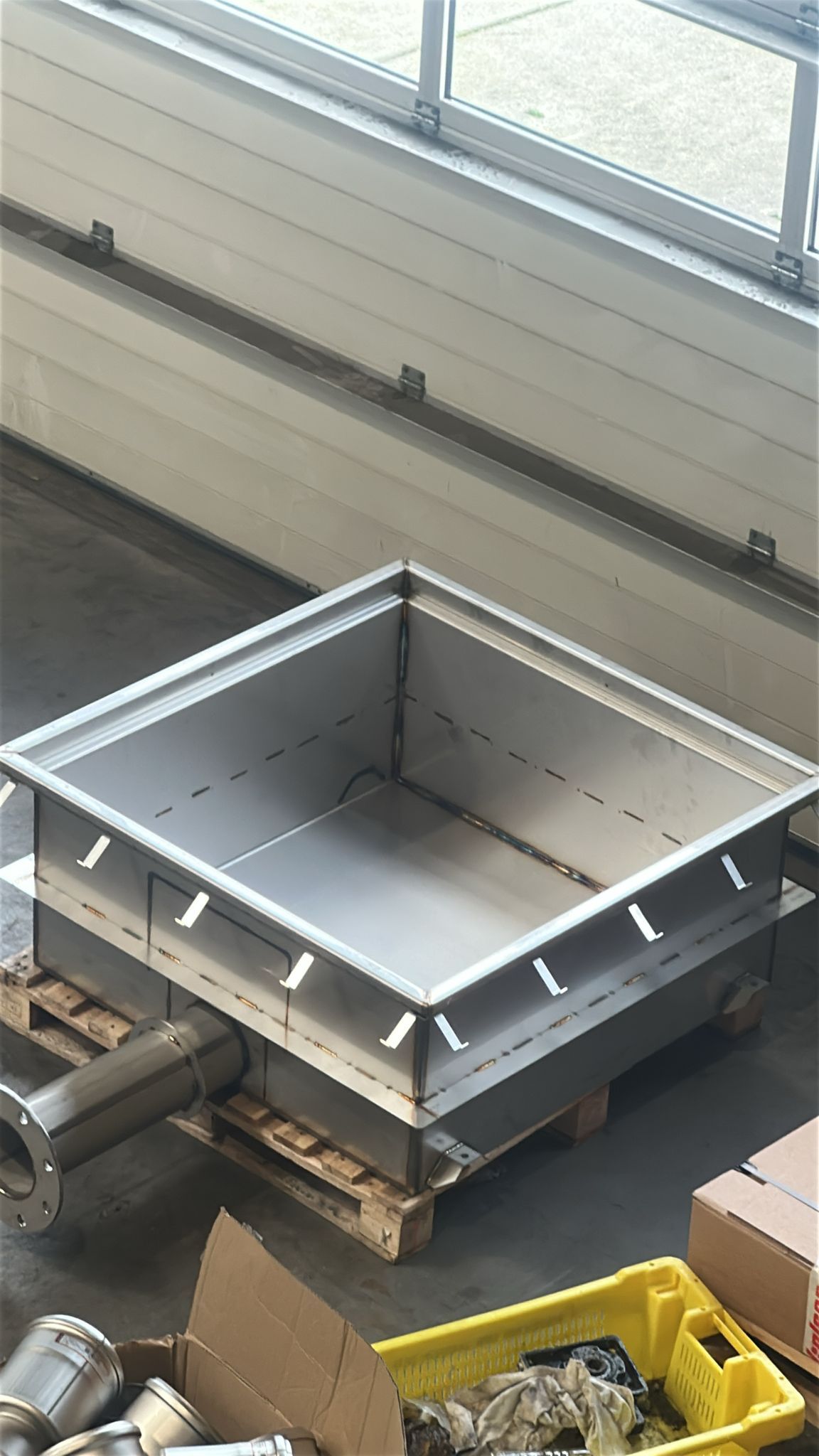

Sandstra RVS installeert de ondergrondse RVS procesriolering.

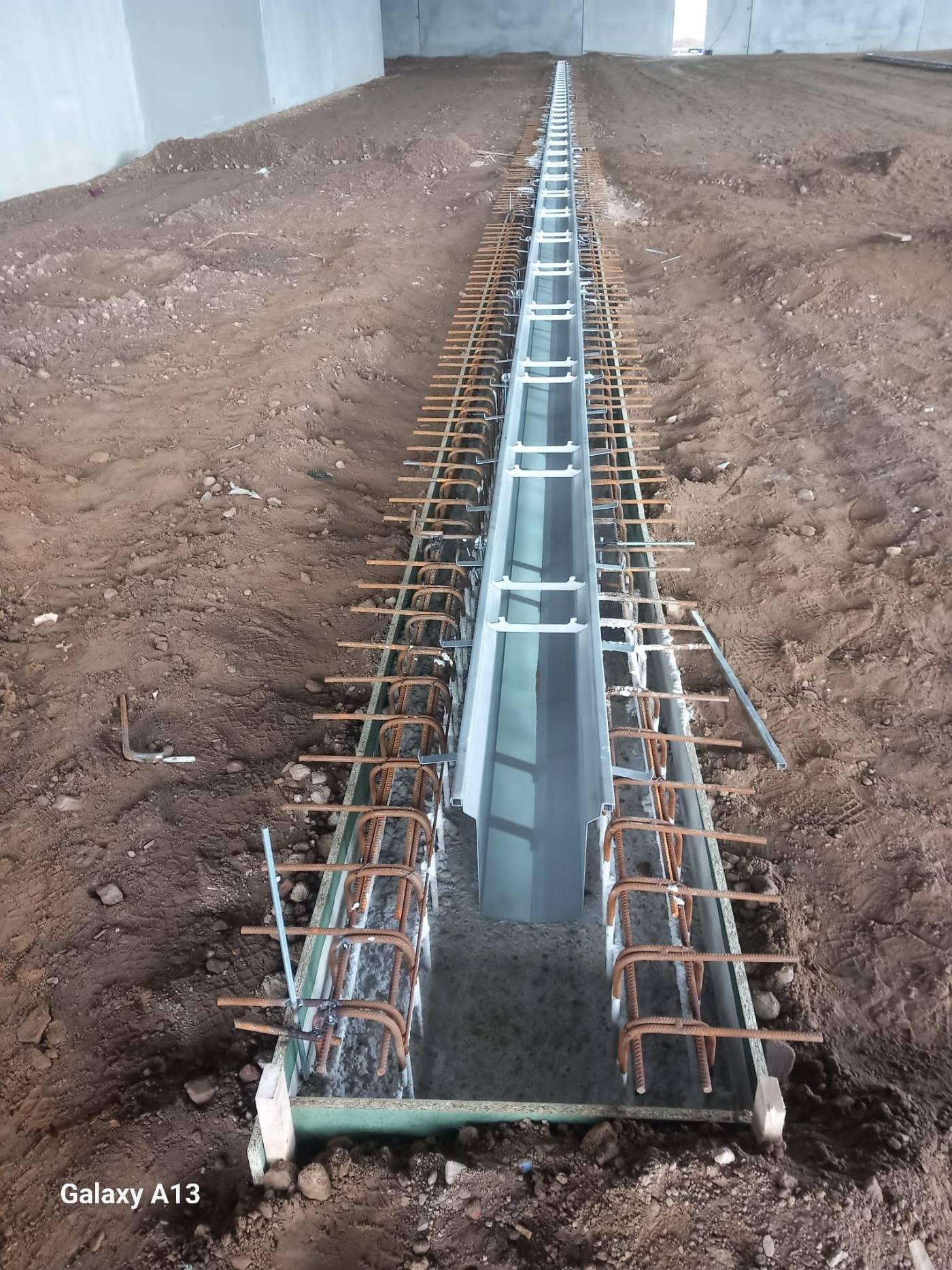

Na controle van positie, hoogte en afschot worden de sparingen aangevuld en de gewapende betonfundaties voor de vloergoten aangebracht.

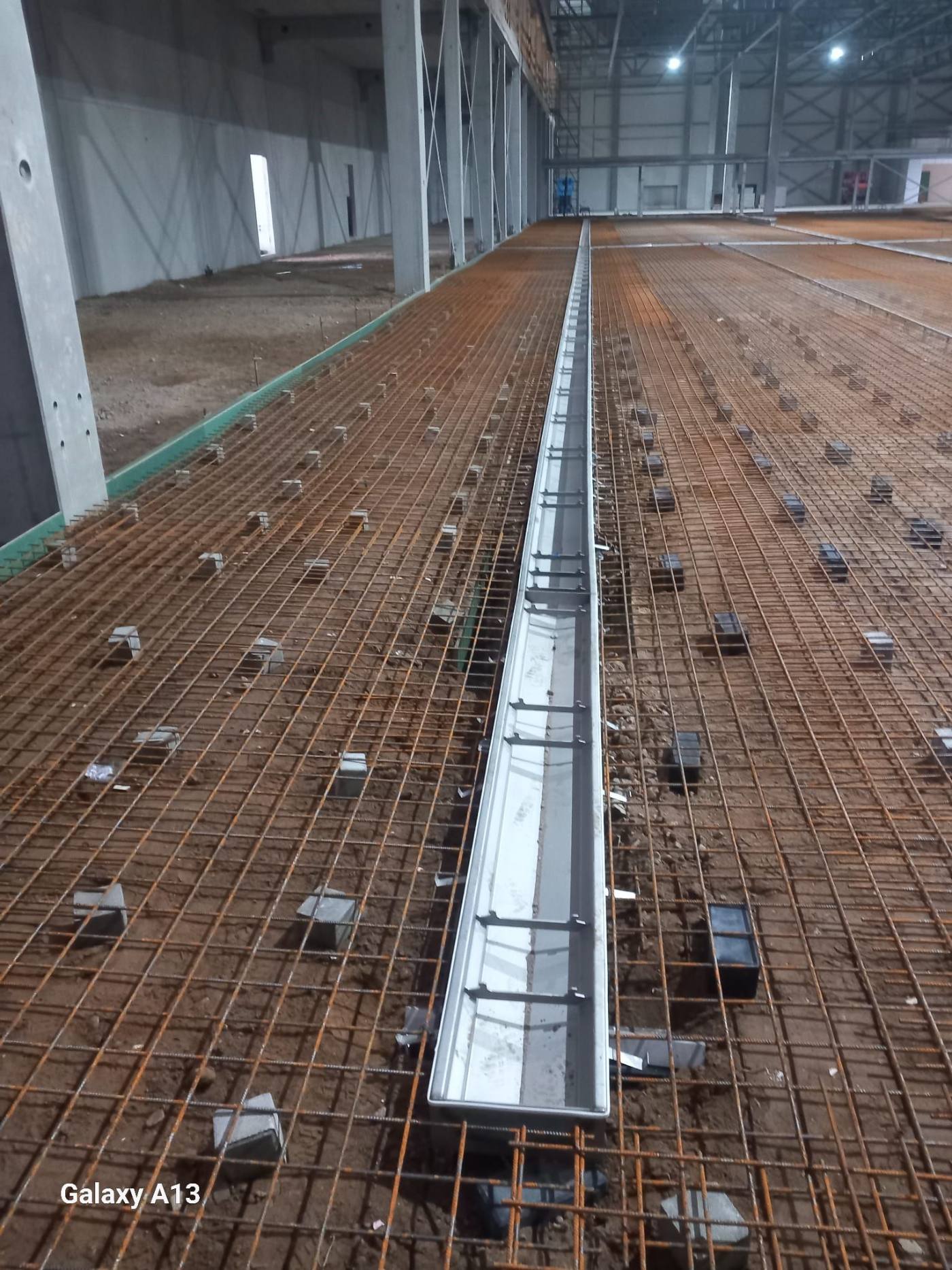

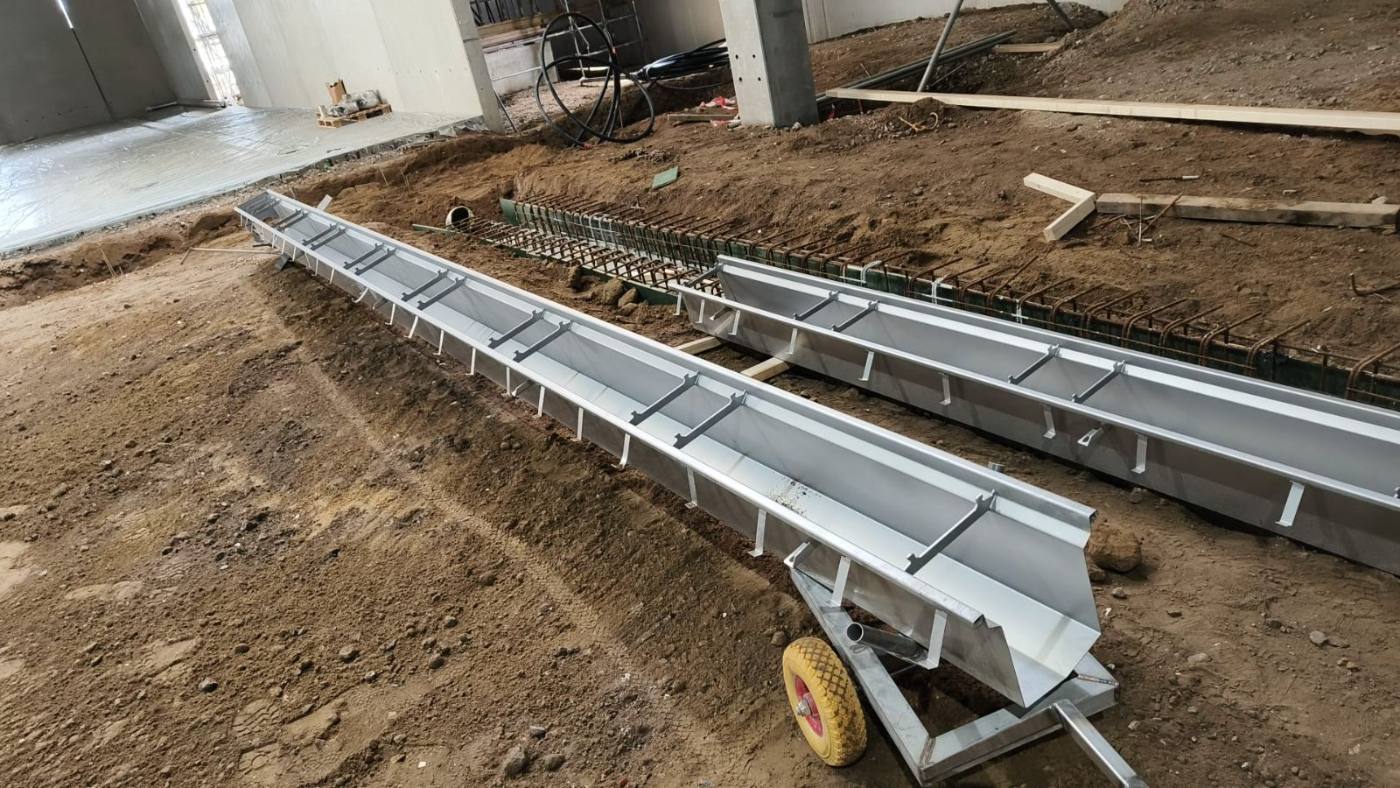

Wij plaatsen de RVS goten, stellen ze nauwkeurig op, lijnen ze uit en fixeren ze definitief.
Na de definitieve fixatie wordt de ondergrondse riolering aan de goten gekoppeld.
Grondwerker en betonfirma nemen het over en werken de bedrijfsvloeren per ruimte verder af.

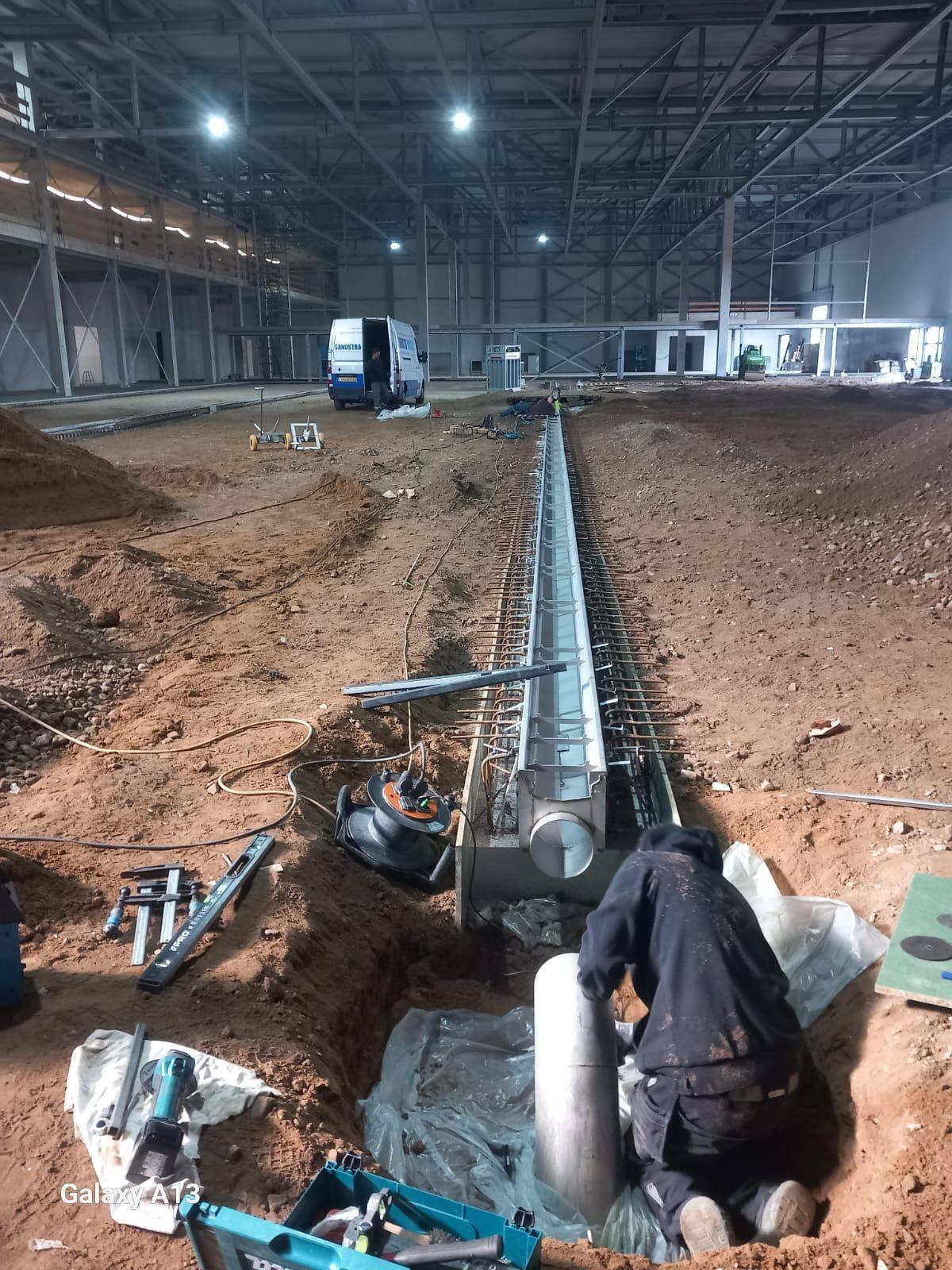

Door de gefaseerde uitvoering liep Sandstra RVS gedurende circa 1,5 jaar mee met de voortgang van de nieuwbouw.
Met ruim 2 kilometer RVS goten en riolering, meerdere pompputten en een totale systeeminhoud van circa 110 m³ is bij Bergia Frites een omvangrijk geïntegreerd systeem voor procesafwatering gerealiseerd.
Een project waarbij engineering, productie, maatvoering, logistieke planning en een nauwe samenwerking met de verschillende bouwdisciplines bepalend waren voor het eindresultaat.
Betrek ons vroeg in het traject — dan zorgen wij dat de afwatering vanaf de eerste bouwfase klopt.
